雙井、國貿公寓
作者 :admin / 時間 :2020-05-23 22:12 / 點擊 :
2015年4月1日我公司進入國貿公寓(雙井)施工。公寓位于雙井橋西側200m路南。
公寓高21層,我公司由4月1號進場拆除,經公司全體員工和總包配合下,經60天順利拆除了20000㎡地面,地面平均厚度為15cm,樓內非承重的隔斷墻14700㎡,每層開門洞10個、板洞13個。
由于工地在市區繁華地段,怕影響周圍居民的正常生活,我們每天8點開始施工,噪音大的作業在晚上8點結束,為了在工期60天內結束拆除,必須保證三天內拆除一層,室內電梯每次只能進一輛車,我們在電梯運輸能力有限的情況下,把運輸所用的雙輪車加高,增加了單次運輸能力,為了更快的完成,我們采取人員三班倒休,電梯24小時不停運行,拆除西側陽臺板,我們在11層處設置了鋼性防護,每兩層設置安全網,21、11層同時作業,5層以下我們搭設封閉溜槽,這樣可以加快渣土運輸速度。

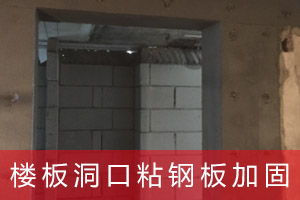

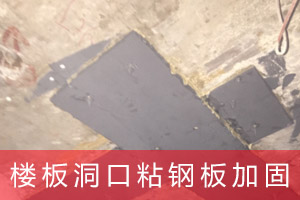

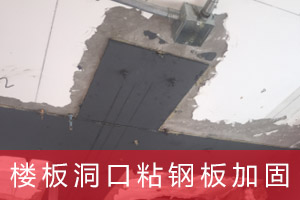

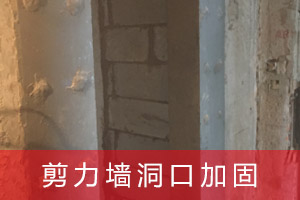

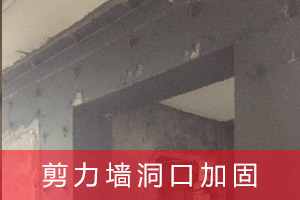

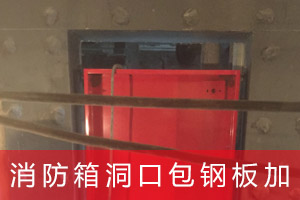

加固:每完成拆除一層我們就立即開始加固,材料提前進場做實驗,試驗合格使用。
拆除人員150人,加固80人,電工2人.管理人員6人,
拆除 工具:大電鎬80把、小電鎬40、大錘40把、雙輪車30輛、鐵鍬60把、風鎬8臺、手提三級箱(一箱、一閘、一漏)80個、
加固工具:角磨機30把、電錘20把00、吹風機20把、手槍鉆20把.
